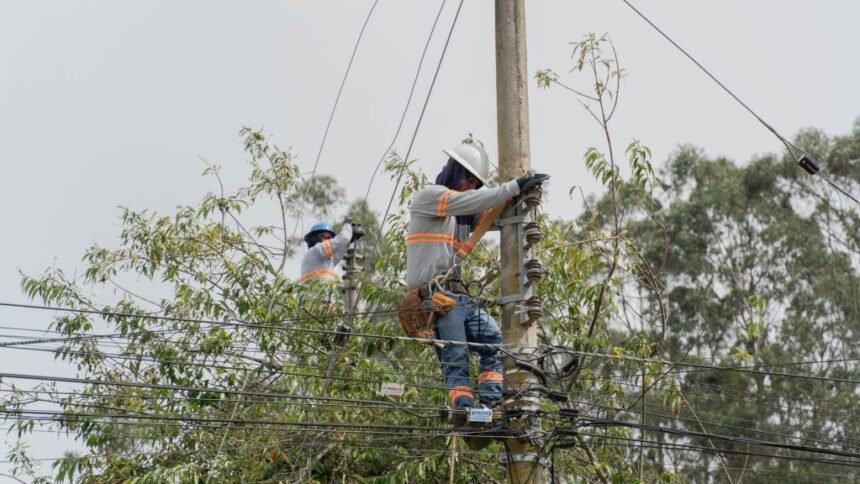

Durante los fines de semana del 30 y 31 de mayo, así como del 6 y 7 de junio de 2026, EMELNORTE ejecutó trabajos programados que fortalecieron la infraestructura eléctrica en sectores clave de Ibarra y Otavalo, incorporando nuevas instalaciones que mejoran la calidad, continuidad y confiabilidad del servicio para hogares, comercios y actividades productivas.
Estas intervenciones forman parte del Plan Nacional de Modernización del Sistema Eléctrico, impulsado por el Ministerio de Ambiente y Energía, con el objetivo de optimizar la capacidad operativa de las redes de distribución y prepararlas frente a condiciones climáticas adversas, como el fenómeno de El Niño.
Durante los trabajos, se incorporaron 636 postes de hormigón y fibra, 12,62 km de redes de media tensión, 21,23 km de redes de baja tensión, 31 transformadores de distribución, 40 seccionadores y 493 luminarias LED de alta eficiencia. Esta infraestructura fortalece la distribución de energía, mejora los niveles de voltaje y reduce los riesgos por deterioro de redes antiguas.
En Ibarra, los sectores intervenidos fueron San Miguel Arcángel, Olivo Alto, Clínica de Especialidades, La Giralda y barrio Fausto Endara, con actividades que incluyeron reemplazo de infraestructura, reconfiguración de redes, cambio de acometidas domiciliarias, instalación de conductores y montaje de equipos de protección, optimizando la atención de la demanda actual y futura.
En la parroquia Eugenio Espejo de Otavalo, las acciones contemplaron la readecuación de redes eléctricas y la expansión del alumbrado público en zonas como Pucará de Velásquez y Pucará de Desaguadero, mejorando la iluminación de vías y espacios comunitarios y contribuyendo a la seguridad y bienestar de la población.
